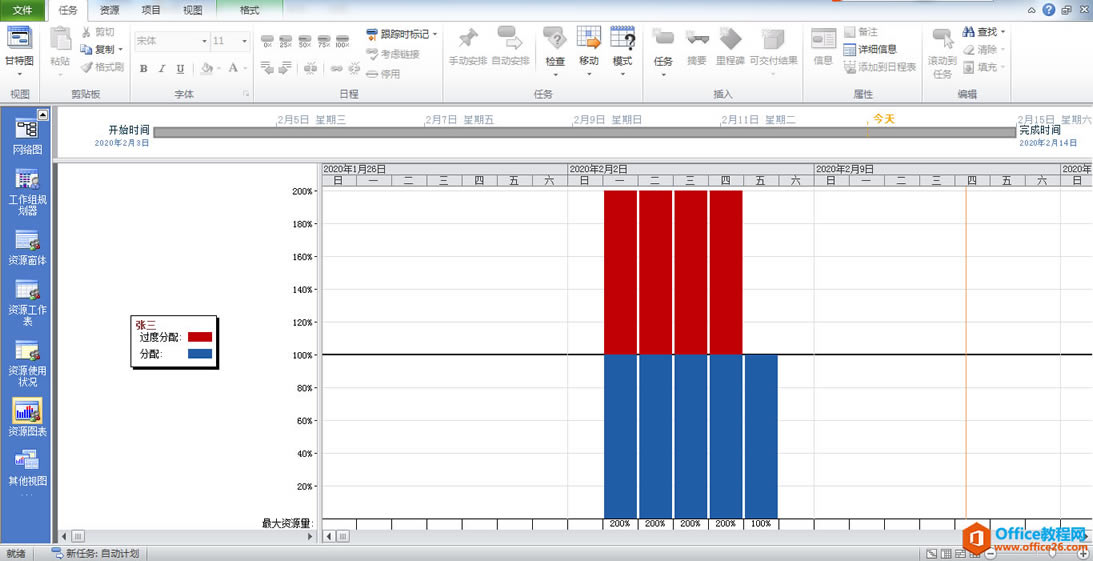

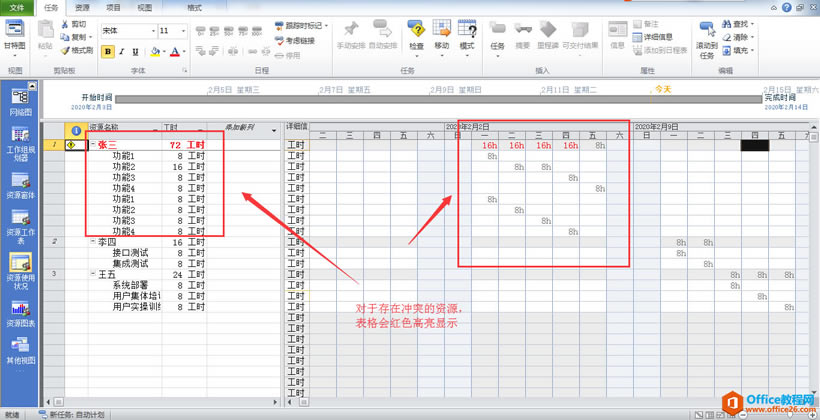

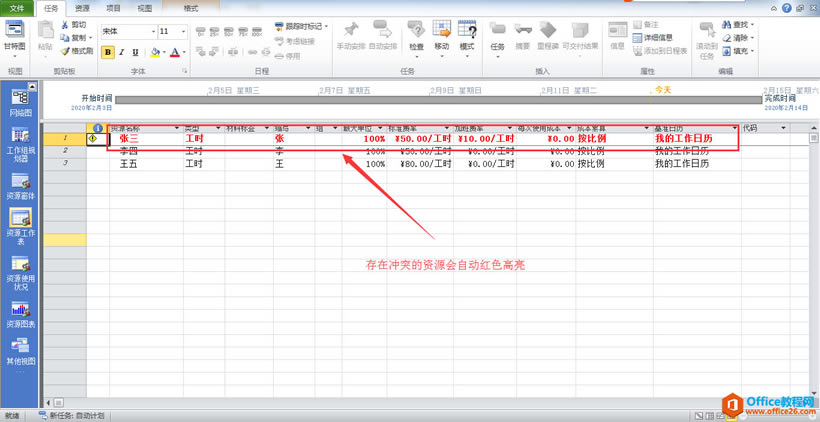

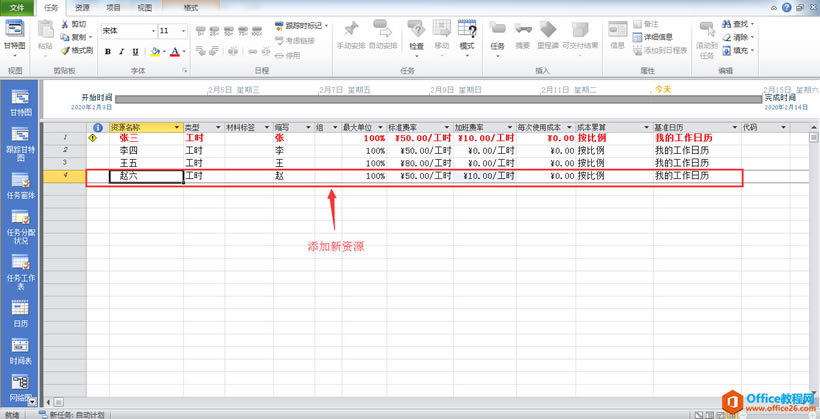

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 在我們對功能進行資源設置后,由于任務分配不均勻,導致有些資源會造成時間上的沖突,有沖突的任務可以在第一列上看到?jīng)_突標識,具體如下: 或者我們也可以通過資源工作表、資源使用情況和資源圖表來查看 資源工作表 資源使用情況 資源圖表 通過多種方式,我們很容易的看出存在沖突的資源,對于有沖突的資源,我們就需要解決沖突,畢竟一個人當多人使,總是會比較容易出問題。 沖突解決: 沖突解決主要有兩種方式,一種就是加資源,將任務進行分?jǐn)偅涣硪环N就是加工期,把任務周期延長。 如上面顯示,張三這個開發人員是過度分配的資源,那我們就來對他進行調整;

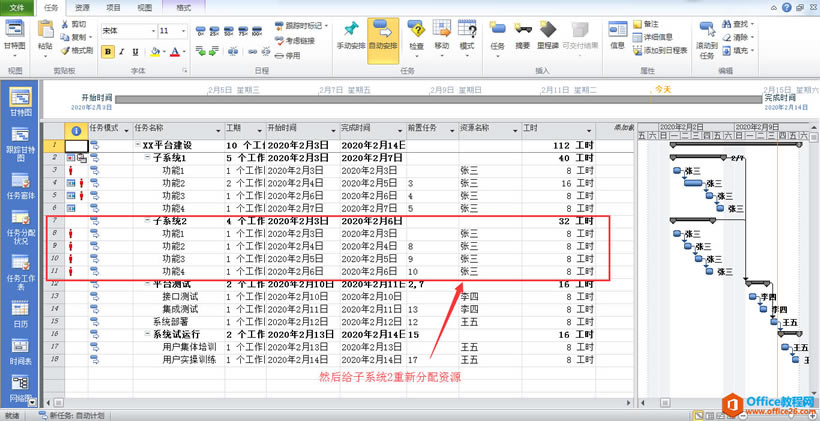

最終分配完結果 沖突解決。
所以加工期可能會造成系統的完成工期邊長。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
