        Project中使用自已手工計劃的弊端詳細說明

        Project中使用自已手工計劃的弊端詳細說明

        更新時間:2024-02-07 文章作者:未知 信息來源:網絡 閱讀次數:

        Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。

        手動計劃是從Project 2010開始引入的新功能,當然不可否認,手動計劃為用戶提供了新的選擇,而且對于長期使用Excel編制計劃的用戶來講,可能更習慣使用手動計劃,但是使用手動計劃將存在以下幾個最主要的弊端,這也是連永老師不建議使用手動計劃的主要原因:

        弊端1:當輸入開始時間或者完成時間是非工作時間時沒有自動提示

        背景:我們在日歷“標準+假期”日歷中將2018年4月5日(星期四)到4月7日(星期六)設置成了清明節假期,并且因為調休將4月8日(星期日)設置成了工作時間。

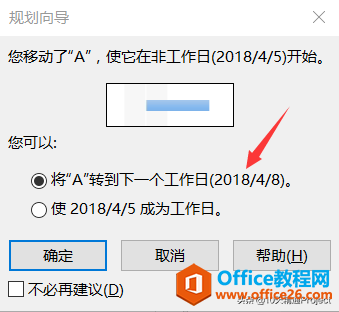

        這時候我們打開一個空白計劃,將項目日歷設置成【標準+假期】,然后創建一個任務A,任務模式為自動計劃,任務工期是2天。假如我們輸入任務A的開始時間為2018年4月5日,由于4月5日是假期,就會彈出圖1的【規劃向導】窗口并提示“您移動了任務A,使它在非工作日(2018/4/5)開始”,有這個提示后我們一般情況下就會讓任務A在下一個工作日開始,所以選擇第1個選項,然后單擊【確定】。

        Project軟件中使用手動計劃的弊端?

        圖1

        這時候任務A的開始時間已經自動變成了2018年4月5日的下一個工作日2018年4月8日,完成時間是2018年4月9日(星期一),如圖2,這個計劃是合理的。

        Project軟件中使用手動計劃的弊端?

        圖2

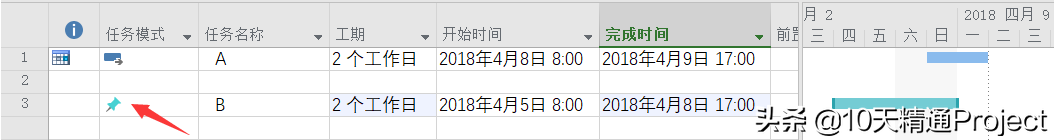

        假如我們再創建一個任務B,而讓它采用手動計劃,如果我們手動輸入任務A的開始時間2018年4月5日,然后,Project此時不會提示用戶4月5日是一個非工作日,我們依然可以輸入任務B的工期2天,這時候Project計算出它的完成時間是2018年4月8日,如圖3所示。這個計劃實際上是有嚴重問題的,因為4月5日根本不是一個工作日,而采用手動計劃時卻把它也計算在工期里面了。

        Project軟件中使用手動計劃的弊端?

        圖3

        所以,從這個例子很明顯可以看到,采用手動計劃時當我們給任務的開始時間或者完成時間輸入了一個非工作時間時,軟件完全沒有提示,而且會把這個非工作時間也計算到工期里面去,這是不合理的。因此,連永老師反復建議大家不要用手動計劃,而使用自動計劃。

        弊端2:摘要任務的時間可能和子任務時間不匹配

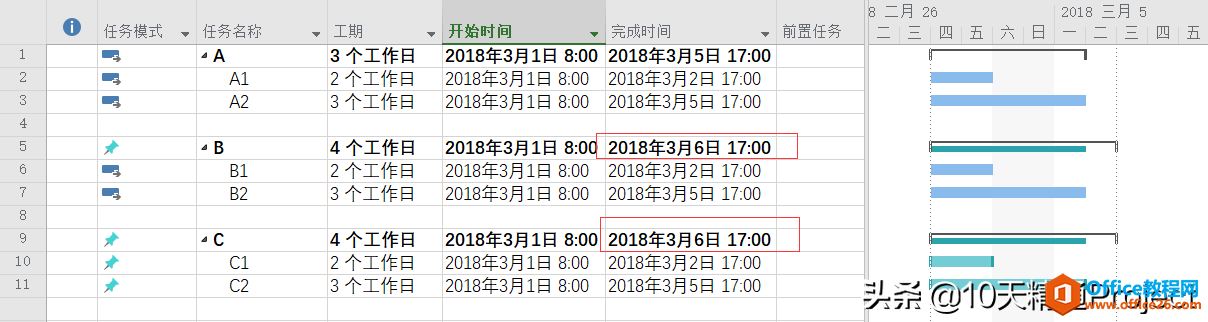

        如圖4所示,任務A有兩個子任務A1和A2,它們都采用自動計劃,任務A的完成時間是2018年3月5日。

        Project軟件中使用手動計劃的弊端?

        圖4

        同樣地,任務B也有兩個子任務B1和B2,它們剛開始也都采用自動計劃,任務B的完成時間也是2018年3月5日,當我們不小心把任務B的完成時間修改成2018年3月6日后,任務B的任務模式就變成了手動計劃,這時候它的子任務最晚的完成時間卻是2018年3月6日,摘要任務和子任務的時間已經不匹配了!假如整個項目中都采用自動計劃,那么就不應該去修改摘要任務的時間或者工期,而一旦修改了它就變成手動計劃,這時候摘要任務和子任務的時間不匹配的問題就很容易被發現。

        而假如整個項目計劃中都采用手動計劃,像任務C和它的子任務C1、C2一樣,假如不小心修改了摘要任務C的完成時間,而任務數量比較多時,我們很難發現這個摘要任務與其子任務時間不匹配的問題。

        弊端3:可能由于摘要任務和子任務時間不匹配而造成關鍵路徑計算出現問題

        與上文舉的例子非常類似,假如一個項目計劃中只有任務C和它的子任務C1和C,如圖5所示,它們都采用手動計劃,而如果不小心把摘要任務C的完成時間改成2018年3月6日后,這時候摘要任務和子任務的時間就不匹配了,而由于都采用手動計劃我們沒有察覺到這個問題。

        Project軟件中使用手動計劃的弊端?

        圖5

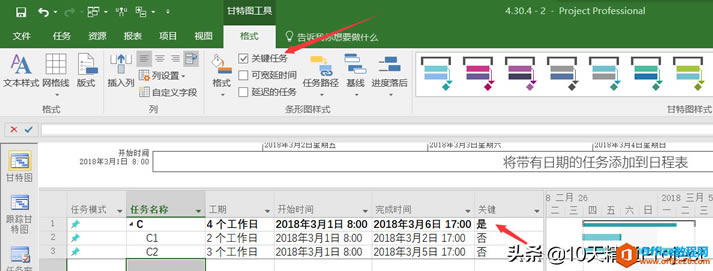

        當我們查看關鍵路徑時,在【格式】選項卡下勾選了【關鍵任務】,如圖5上面箭頭所示,但是條形圖都沒有變紅。正常情況下當勾選了這個選項后,關鍵任務的條形圖會自動顯示為紅色。當我們通過插入列【關鍵】查看時發現整個項目計劃中只有摘要任務C是關鍵路徑,而所有的子任務都不是關鍵路徑,這樣也不合理。因為從本質上來講,摘要任務可以理解成虛擬的,其實實質的工作內容是在子任務上體現的,理論上講,如果整個項目計劃中都是平級的子任務、沒有摘要任務也是可以的,盡管這種(沒有摘要任務的)計劃不便于查看。所以,當圖5中只有一個摘要任務是關鍵任務時,就顯得很不合理。

        而如果整個項目計劃都采用自動計劃,則可以很好地避免這種情況發生,或者比較容易發現這種不合理的現象。

        使用手動計劃時,還有其他一些問題,比如無法設置任務類型和限制類型等。

        總之,強烈提醒和建議大家在使用Project軟件時采用自動計劃,而不要采用默認的手動計劃。


        在最新版本的Project中,微軟提供了更佳的用戶體驗。

        溫馨提示:喜歡本站的話,請收藏一下本站!

        本類教程下載

        系統下載排行

        主站蜘蛛池模板: 永久黄网站色视频免费直播| 久9热免费精品视频在线观看| 亚洲国产精品无码中文字| 国产成人综合久久精品亚洲| 日韩一区二区在线免费观看| 337p日本欧洲亚洲大胆人人| 四虎永久精品免费观看| 亚洲五月六月丁香激情| 丰满亚洲大尺度无码无码专线 | 亚洲精品无播放器在线播放| 最近免费中文字幕大全| 亚洲gay片在线gv网站| 国产国产成年年人免费看片| 精品视频免费在线| 久久久久亚洲AV综合波多野结衣| 国产免费内射又粗又爽密桃视频| 欧洲亚洲国产清在高| 免费无码VA一区二区三区| 亚洲乱码中文字幕综合234| 久久嫩草影院免费看夜色| 亚洲国产精品不卡在线电影| 无码国产精品一区二区免费| 国产午夜亚洲精品午夜鲁丝片| 成人性生交大片免费看中文| 亚洲第一网站免费视频| 国产成人免费手机在线观看视频| 一级中文字幕乱码免费| 亚洲专区先锋影音| 国产又长又粗又爽免费视频| 本免费AV无码专区一区| 亚洲不卡中文字幕| 亚洲美女免费视频| 久久亚洲精品高潮综合色a片| 亚洲精品自在在线观看| 台湾一级毛片永久免费| 污视频网站免费在线观看| 亚洲国产成人久久综合一区77| 久久精品国产免费一区| 亚洲欧洲免费无码| 亚洲不卡中文字幕无码| 日韩中文字幕在线免费观看|
