Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 很多大型項目計劃都不是一蹴而就的,往往是經過滾動更新演進而來的。有時候我們在項目早期創建的任務,在后期可能發現已經不需要了,那怎么處理這種已經無效的任務呢? 大家首先能想到的肯定是直接把它刪除,這當然是可以的。假如雖然這個任務暫時不需要了,但是為了讓其他人看到這個任務曾經在計劃中,那有沒有辦法既讓它顯示在計劃中、又不讓它影響項目進度的計算呢? 任務停用的功能就可以做到。 注意,任務停用的功能在Project專業版(Professional)中是有的,但是在Project標準版(Standard)中是沒有這個功能的。 我們來舉個例子,有任務A、B、C三個任務,任務A和B都是任務C的前置任務,任務A工期為2天,任務B工期為4天,如圖1所示。

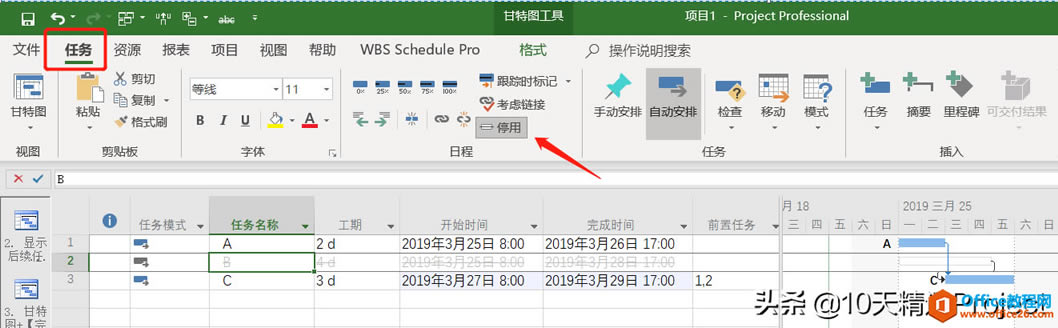

圖1 任務A和B都會影響任務C,由于任務B的完成時間更晚,所以此時任務B的完成時間決定了任務C的開始時間。 假如后期我們發現任務B已經完全不需要做了,我們可以在【任務】主菜單下點擊【停用】按鈕,如圖2所示。那么我們會發現,任務B的數據上自動顯示了刪除線,而且顏色已經變淺了。這些都不是最重要的,最重要的是任務B已經不參與當前項目計劃的進度計算或者成本計算了。它不再影響任務其他任務,僅僅還顯示在當前計劃中,但是已經和當前計劃撇清了所有關系。比如任務C,盡管它顯示有個前置任務是任務B,但是任務B對任務C已經沒有任何影響了,對比圖2和圖1,就會發現,任務C的開始時間已經提前了,因為它現在只受前置任務A影響。
圖2 這就是Project軟件中任務停用的功能。 被停用的任務就是“非活動任務”,沒有停用的任務就是“活動任務”。比如我們插入列【活動】,會發現任務B顯示為“否”,而其他任務都是活動任務,所以在【活動】列中顯示為“是”,如圖3所示。

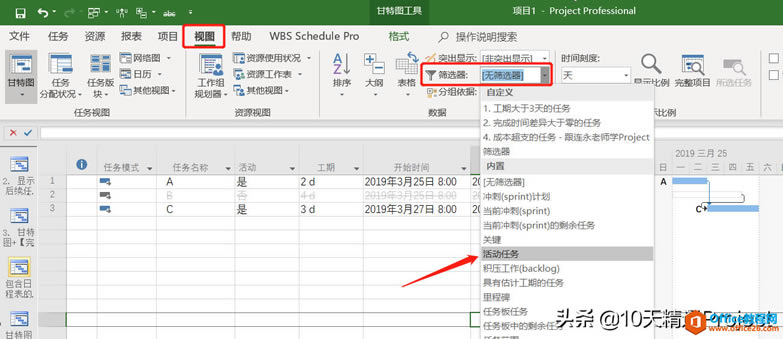

圖3 當我們在【篩選器】或者其他位置發現所謂“活動任務”,如圖4所示,這就是沒有被停用的任務,而“非活動任務”就是已經被停用的任務。
圖4 相對于直接將無效的任務刪除,停用任務的好處是,它還顯示在原計劃中,只是不再參與進度計算或者其他計算了,只是顯示在那里表明這個任務曾經“到此一游”。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
溫馨提示:喜歡本站的話,請收藏一下本站!
