Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 在做項目計劃時,有些任務是互相關聯的,比如最簡單的情形,原材料買不回來,生產就無法啟動。做計劃時就需要充分考慮這種強關聯關系,而假如用微軟的Project軟件做計劃時,通過設置關聯關系,任務之間就彼此連接、互相影響,假如前置任務有了風吹草動,就能直觀地看到與之關聯的任務也會自動調整。 但是,有些同學卻說,明明在Project中設置好了關聯關系,前置任務發生變化后,為什么后續任務不隨之自動變化呢? 有兩個可能的原因。 原因一:后續任務有限制條件 如圖1所示,任務A完成后,任務B才能開始,我們將任務B的前置任務設置為任務A。

圖1 假如我們將任務A的工期從2天改為1天后,任務A的完成時間提前了1天,我們會發現任務B的開始時間也提前了1天,如圖2所示。

圖2 假如說在圖1的基礎上,注意再重復一下,在圖1的基礎上,我們手動將任務B的開始時間輸入2019年3月13日(晚了1天),同時保留A與B的關聯關系。如圖3所示,我們選擇第2個選項,然后點擊【確定】按鈕。

圖3 此時在甘特圖上,我們看到任務B的開始時間是3月13日,但是A與B還有關聯關系的連接線,如圖4所示,當我們把鼠標移動到任務B的【標記】列(就是任務模式前面那一列),軟件會彈出一個提示窗口:此任務有限制條件:“不得早于...開始”,日期:2019年3月13日。 也就是說,雖然從時間上任務A和任務B不是首尾銜接的,但是我們還保留了兩個任務間的關聯關系。當設置了任務的關聯關系后,我們又給后續任務輸入了新的開始時間或者完成時間后,此時就相當于給這個任務自動設置了限制類型,因為Project軟件在計劃排定時遵循的理念是“所有任務越早開始越好”,正常情況下是不需要你輸入任務的開始時間、完成時間的,只需要設置項目開始時間,任務的工期和關聯關系,所有任務都在最早的時間開始、最早的時間結束。而一旦給任務輸入了新的開始時間、完成時候后,Project軟件就默認你給它添加了限制條件。

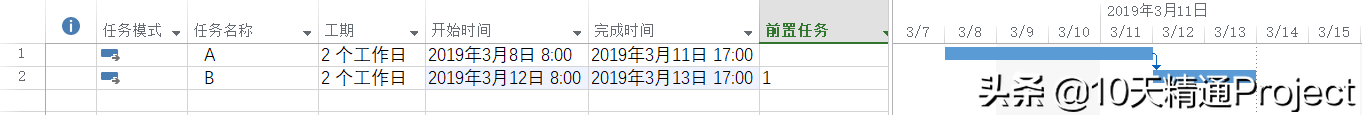

圖4 在圖4的基礎上,假如我們將任務A的工期從2天改成1天,如圖4所示,我們發現,任務B的開始時間并沒有隨之變化。為什么呢?因為任務B有一個限制條件,它不能早于3月13日開始,所以不管任務A怎么提前,任務B也不會早于3月13日。(但是任務B可以往后延,比如任務A的工期改成10天,任務B就會往后延了)

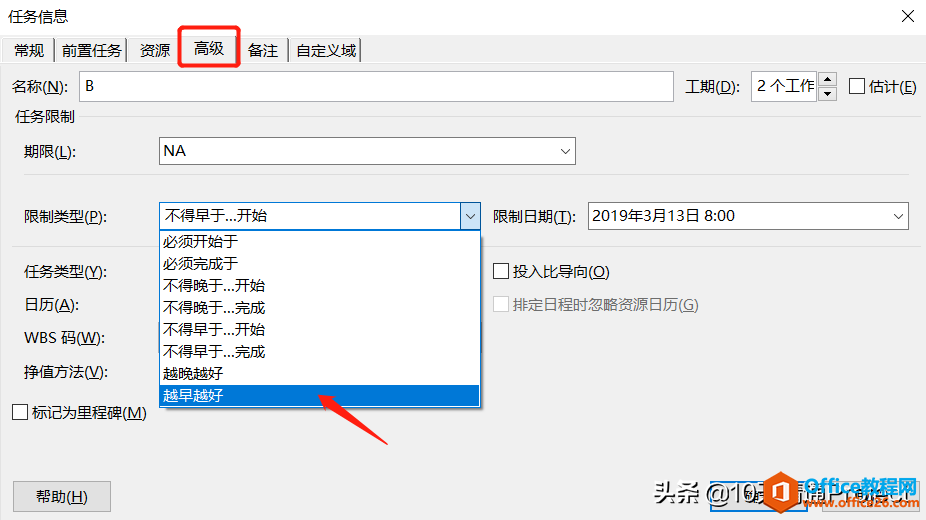

圖5 上面的例子給大家演示了,假如任務有限制條件,可能就導致,前置任務變化了而后續任務不會隨之變化。當然,限制條件不只是“不得早于...開始”,還有其他不同的限制類型,但是都可能會造成上述的情形。 好了,那么怎么刪除任務的限制條件呢?方法不是唯一的,可以在任務的【開始時間】【完成時間】單元格中點擊中Delete鍵,就可以直接刪除“不得早于...開始”和“不得早于...完成”的限制條件。可能任務的限制條件是其他類型,為保險起見,我們可以雙擊該任務,如圖6所示,在【任務信息】窗口的【高級】選項下,將限制類型改成“越早越好”,這樣就相當于刪除了任務的限制條件,又回歸了軟件默認遵循的原則“所有任務越快開始越好”。

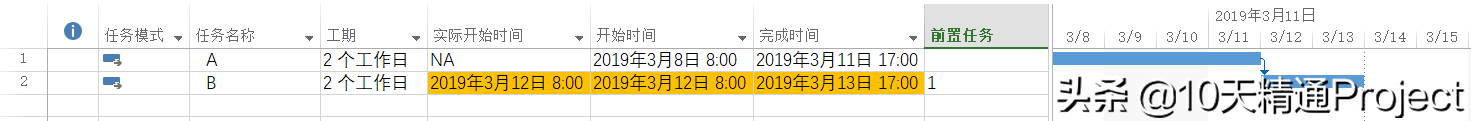

圖6 原因二:后續任務已經輸入了【實際開始時間】 在Project中有三個計劃:基準計劃、實際狀態、當前計劃,這里我們暫且不講解這三個計劃之間的關系。假如我們已經給某個任務輸入了【實際開始時間】,那么它的前置任務就失效了。 比如在圖1的基礎上,插入列【實際開始時間】,給任務2輸入實際開始時間為3月12日,如圖7所示。這樣的話,不管如何,實際開始時間已經是既定事實,哪怕任務A再變化,任務B也是已經在3月12日開始了,所以它的前置任務就失效了。
圖7 假如現在我們再將任務A的工期從2天改成1天,如圖8所示,任務A的完成時間提前了,但是它的后續任務B卻沒有任何變化。為什么呢?因為任務A已經輸入了實際開始時間,它的前置任務已經失效了。 ![]() 圖8 當然,有的同學說我沒有輸入過實際開始時間啊,也沒有設置限制條件,為什么后續任務也不跟著變化呢?如果你輸入了任務的【完成百分比】也是變相地輸入了實際開始時間,不信大家可以插入列【實際開始時間】驗證一下。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
