        為啥更改Project計劃的項目日歷后進度計劃沒有相應調整?

        為啥更改Project計劃的項目日歷后進度計劃沒有相應調整?

        更新時間:2024-02-07 文章作者:未知 信息來源:網絡 閱讀次數:

        Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。

        我經常講,如果用Project排定項目計劃,一定要按照正確的姿勢,這樣才會事半功倍。而如果不按照正確的套路,而是想當然按照自己的習慣任性做計劃的話,就會出現很多問題。

        比如說,我在課程以及書里面都一直強調,做一個Project項目計劃的第一步,不要先急著創建任務,而是首先要設置【項目信息】。這里面需要設置的主要是兩個:項目開始時間、項目日歷。

        在Project中進度計劃的排定肯定要受到日歷的影響,因為日歷決定了哪一天是可用的、哪一天是不可用的。

        對進度計劃優先產生影響的是項目日歷,一旦在【項目信息】窗口中設置了項目日歷,那么它會直接影響到新建任務和新建資源的默認日歷。

        但是假如任務本身又設置了單獨的任務日歷,那么對于這個任務來講,任務日歷又會起決定作用。

        再復雜一點的情形是,這個任務又分配了工時類資源,那么資源日歷又會影響到進度計算。這個時候到底哪個日歷起決定作用呢?這又牽扯到Project軟件中的任務類型(固定單位、固定工期、固定工時),如果任務類型是固定工期時,原則上資源日歷就不再起作用了。當大家想使用Project里面的工時類資源時,我建議大家將任務類型修改成固定工期,如果仍然使用默認的固定單位,將會麻煩不斷,把你直接搞崩潰也是有可能的,這個問題我會單獨寫文章解釋。

        好了,要想把問題講清楚,我們先把問題具體化。

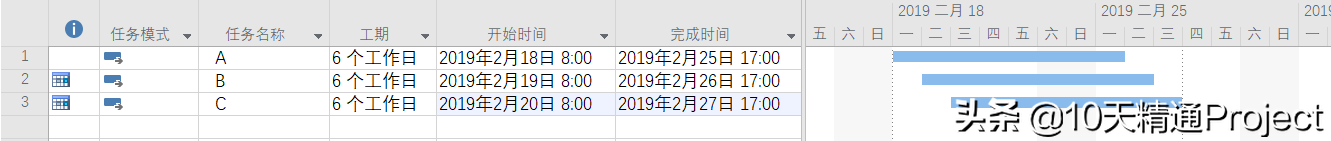

        假如某個計劃中只有3個任務A、B、C,開始的時候設置的項目日歷是“標準”,即軟件默認的每周星期一到星期五上班。假如工期都是6天,如下圖所示。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖1

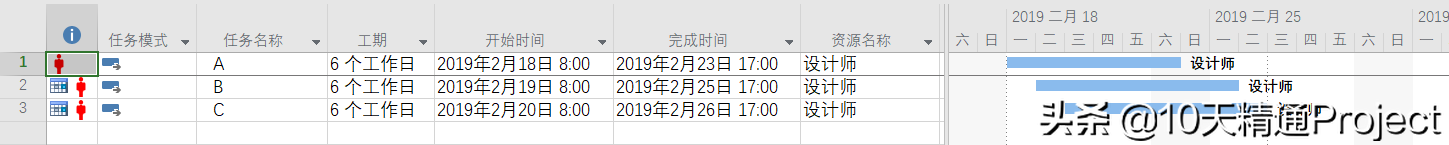

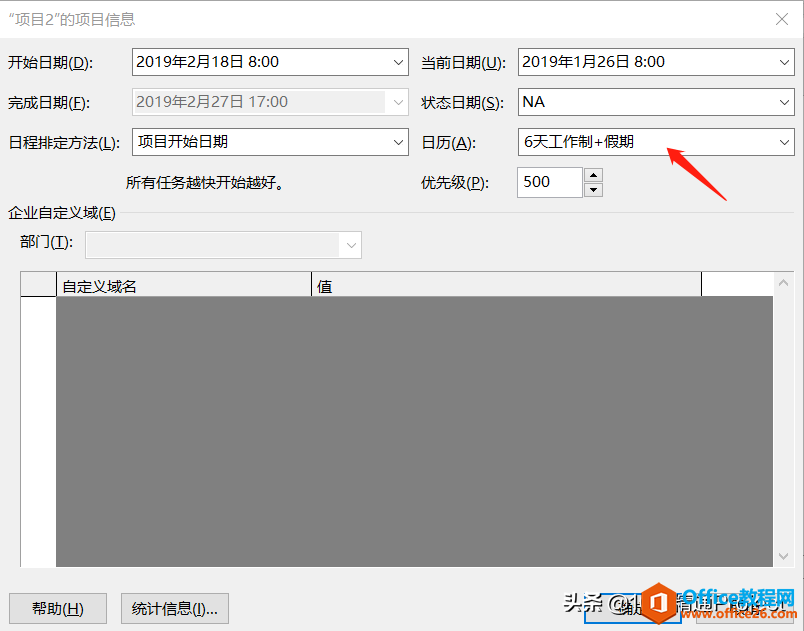

        后來,我們想壓縮項目工期,就在【項目信息】窗口中將項目日歷從“標準”修改成了“6天工作制+假期”,如下圖所示。在這個新的日歷中,默認星期六都是上班的,除非某個星期六正好有國家法定假日。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖2

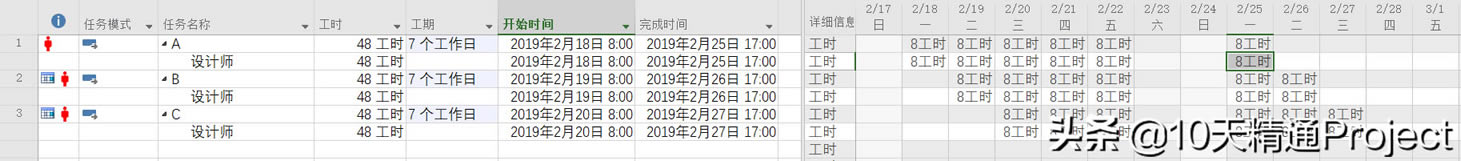

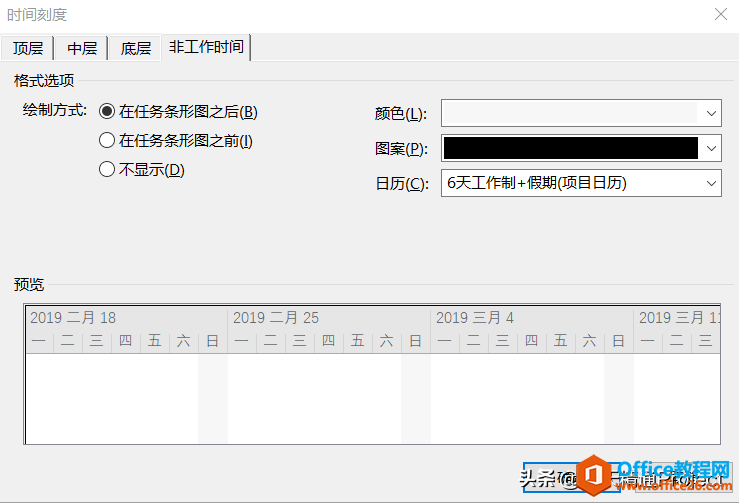

        同時為了不讓大家混淆,我們雙擊時間刻度,在【非工作時間】上把顯示的日歷改成和項目日歷一致,都改成了“6天工作制+假期”日歷。注意,時間刻度上顯示哪個日歷不是很重要,因為它僅僅是一個顯示問題,它不參與進度計算,因此不會影響到進度計算。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖3

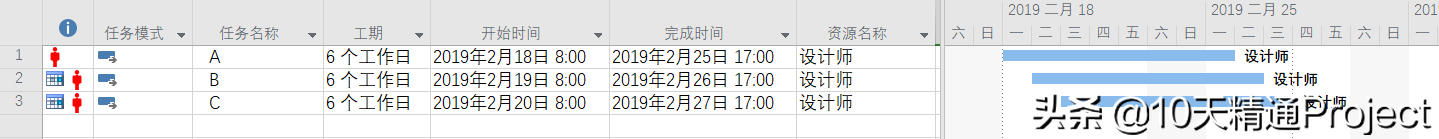

        通常情況下,我們會看到,任務的完成時間會相應調整,如下圖所示。比如我們看到任務A,它原來的完成時間是2月25日,現在變成了2月23日。任務B原來的完成時間是2月26日,現在變成了2月25日。任務C原來的完成時間是2月27日,現在變成了2月26日。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖4

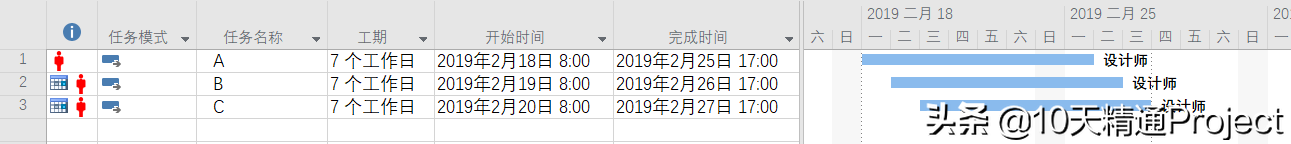

        然而,有些同學自己在操作的時候卻發現,將項目日歷從默認的“標準”變成“6天工作制+假期”后,任務的完成時間變化卻和圖4不一致,如下圖所示,任務的完成時間沒變,任務的工期卻延長了(從6天變成了7天),這又是什么原因呢?

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖5

        原來問題出在資源上。

        有些人在【資源名稱】中輸入某個團隊成員的名字,是為了體現資源或者工時及成本,而更多的人其目的非常單純,只是為了體現任務的負責人而已。他一開始做計劃的時候,項目日歷使用的是默認的“標準”日歷,同時他在任務A、B、C在【資源名稱】中輸入了名字“設計師”。這個時候計劃看起來是這樣的,如下圖所示,好像和本文第一張圖片(圖1)是一樣的。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖6

        現在我們切換到【任務分配狀況】視圖看一下工時的分布。對于任務A而言,設計師在星期一到星期五,以及下一個星期一,總共6個工作日中每天都默認分配了8個小時的工作量。任務B和任務C同理。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整?

        圖7

        后來呢,他也是在【項目信息】窗口中將項目日歷從“標準”改成了“6天工作制+假期”。結果卻出現了圖5的結果,任務的完成時間沒有相應調整,而且任務的工期還自動變化了。為什么呢?

        我們再次切換到【任務分配狀況】視圖就會發現,以任務A為例,它原來在2月25日(星期一)調用了8個小時的設計師資源。當把項目日歷從“標準”改為“6天工作制+假期”后,如果拋開資源不講的話,任務A理論上講從2月18日到2月23日(共6個工作日)就可以完成了。但是由于修改項目日歷后,之前任務A在2月25日調用的8小時設計師資源仍然存在,所以,任務A的工作量一直延伸到2月25日,這就是它的完成時間沒變的原因。而且它的工期相當于是從2月18日到2月25日一共是7個工作日了。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整?

        圖8

        對于任務B和任務C,也是一樣的道理。

        很顯然,這時候修改了項目日歷后,似乎沒有達到我們的預期,進度計劃沒有相應調整。那怎么樣能讓進度計劃直接按照項目日歷來計算從而達到圖4的效果呢?

        假設我們現在還沒有修改項目日歷,也就是說,還是圖6的狀態。在修改項目日歷之前,我們先切換到【資源工作表】視圖,這時候我們看到資源“設計師”的基準日歷還是“標準”。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖9

        我們現在將資源的基準日歷改成“6天工作制+假期”,如下圖所示。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖10

        然后我們再將項目日歷修改成“6天工作制+假期”,如圖2所示。

        這時候我們看進度計劃是如何變化的呢?如下圖所示。

        為什么更改Project計劃的項目日歷后進度計劃沒有相應調整??

        圖11

        如果我們對比一下圖11和圖4, 任務的完成時間就是一樣的了。

        所以,我們創建一個項目進度計劃時,如果養成好的習慣,先設置【項目信息】,包括設置項目開始時間和項目日歷,這樣就不會出現本文所講的那位同學出現的問題了。

        而假如說是先創建了項目進度計劃,并且在分配了資源,后來又想修改項目日歷的情況下,應該首先在【資源工作表】視圖中將工時類資源的日歷改成和新的項目日歷一致,然后再在【項目信息】窗口修改項目日歷,這樣進度計劃就會按照你預想的相應進行調整了。


        在最新版本的Project中,微軟提供了更佳的用戶體驗。

        溫馨提示:喜歡本站的話,請收藏一下本站!

        本類教程下載

        系統下載排行

        主站蜘蛛池模板: 8x8x华人永久免费视频| 久久成人18免费网站| 亚洲国产精品无码久久SM| 亚洲国产一区二区a毛片| 日本中文字幕免费高清视频| 亚洲人成网77777色在线播放 | 亚洲日韩av无码中文| 青青久在线视频免费观看| 亚洲一区二区免费视频| 一个人看的www视频免费在线观看| 免费一级毛片免费播放| 四虎精品免费永久免费视频| 国产精品色拉拉免费看| 亚洲精品亚洲人成在线播放| 久久精品免费一区二区喷潮| 亚洲精品人成网线在线播放va| 日本免费人成黄页在线观看视频 | 亚洲av成人一区二区三区在线观看 | 久久久久国产精品免费看| 四虎永久成人免费| 大片免费观看92在线视频线视频 | 亚洲短视频男人的影院| 国产成人精品免费视| 亚洲va久久久噜噜噜久久男同 | 亚洲黄色在线观看网站| 中文永久免费观看网站| 亚洲四虎永久在线播放| 最近中文字幕无吗高清免费视频| 亚洲国产精品一区二区成人片国内| 曰批全过程免费视频网址| 亚洲国产成人精品无码区花野真一| 亚洲成a人片在线观看老师| 黄色网站软件app在线观看免费 | 久久久久亚洲av毛片大| 亚洲免费电影网站| 国产亚洲精品AAAA片APP| 久久久久亚洲AV片无码| 在线观着免费观看国产黄| 免费观看在线禁片| 亚洲av无码专区在线电影天堂| 亚洲精品蜜桃久久久久久|
