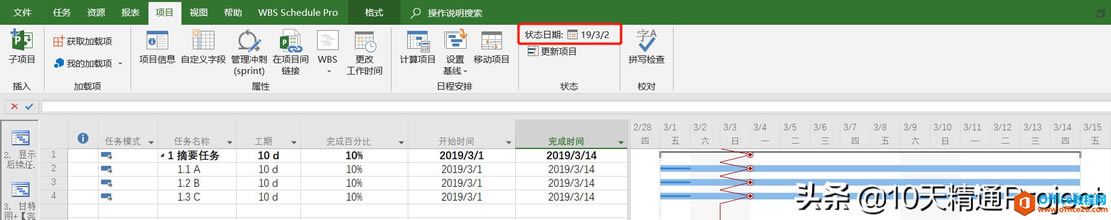

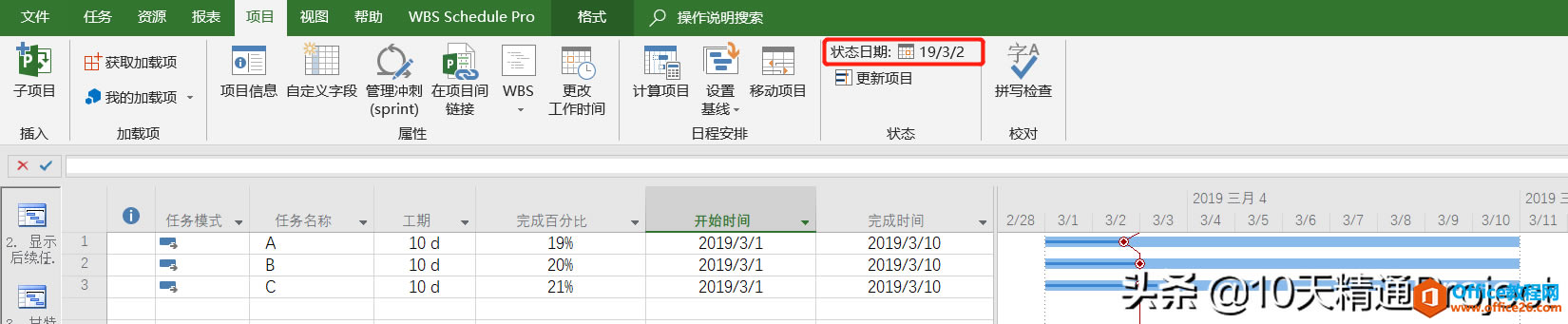

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 我想每個人都有體會,做一個計劃不難,難的是把計劃執行下去。所以,項目管理的前輩們費了很多心思去想辦法測量和衡量進度的績效,從而對當前進度績效做出判斷,以便決定下一步行動。于是,基準、掙值分析、前鋒線等相關的方法不斷地創造出來,這其中,我個人認為,基準的概念是最重要的,很多工具都是基于基準才能計算和應用。 這些方法在微軟的Project軟件中都有體現,今天我們就來講一下Project里面的前鋒線,在Project中它叫做“進度線”,英文版Project軟件中叫做“Progress Lines"。在甘特圖區域鼠標右鍵點擊【進度線】,如圖1所示。

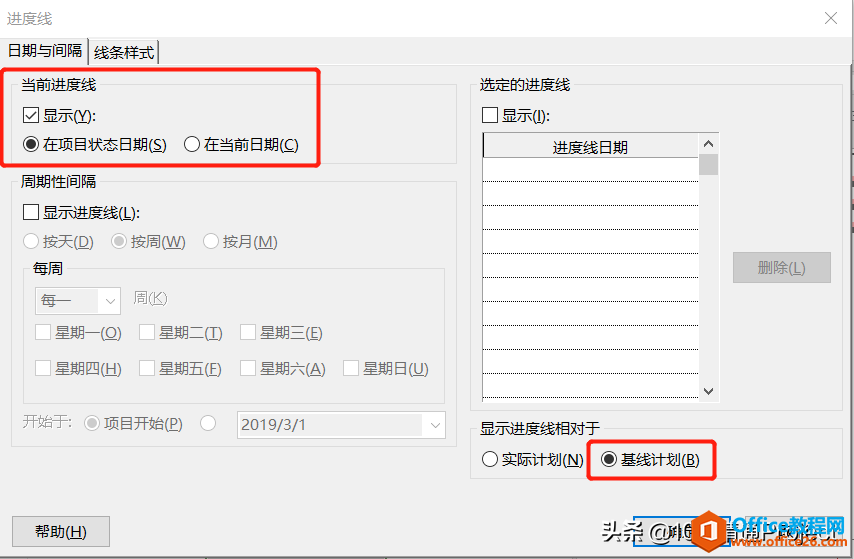

圖1 然后會彈出進度線的窗口,如圖2所示,在【日期與間隔】選項下勾選【顯示】,默認會按照【在項目狀態日期】來顯示進度線。在圖1中,甘特圖區域的紅色折線就是進度線。

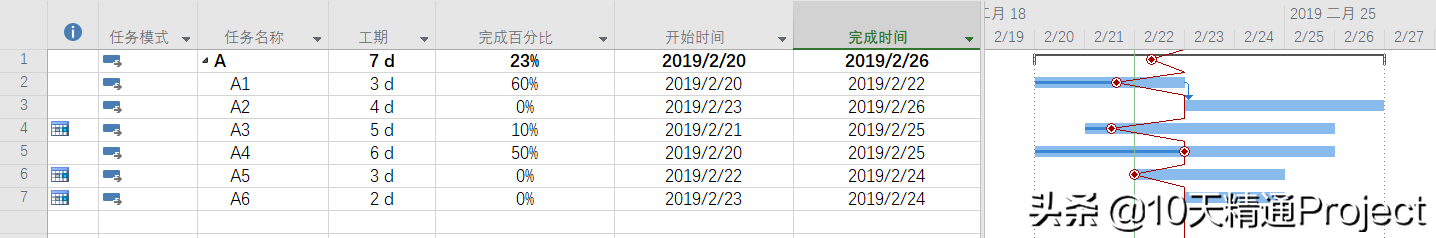

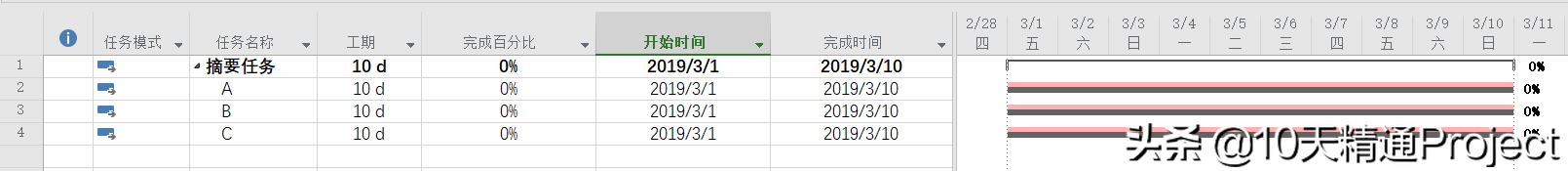

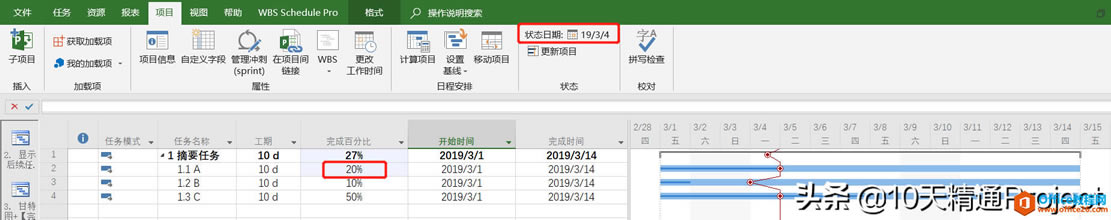

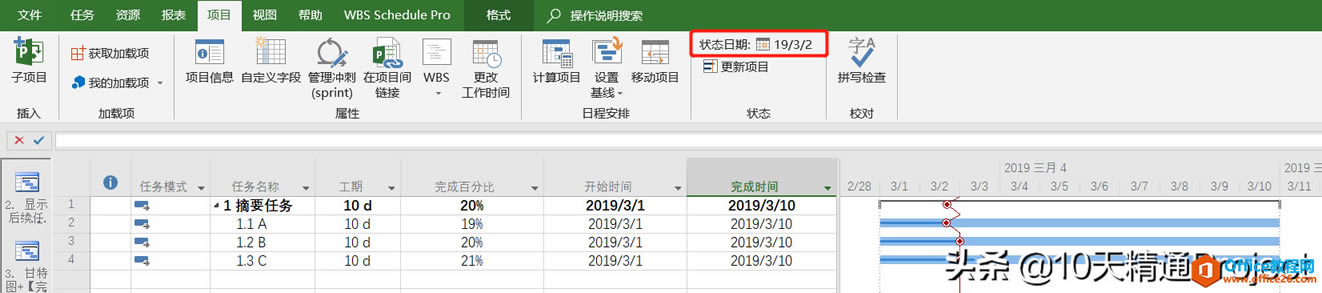

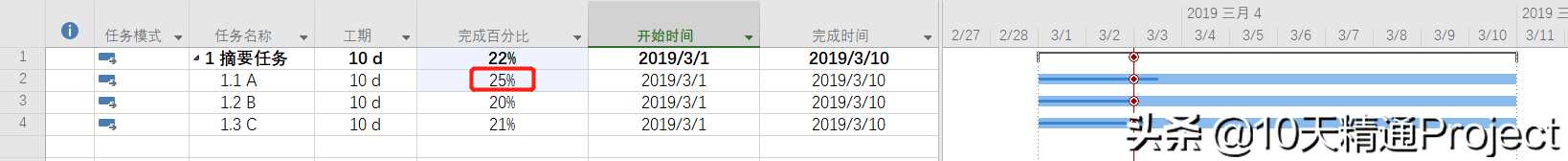

圖2 Project軟件中的進度線,有兩個衡量和比較的維度,一個是根據當前計劃(就是圖2右下角的兩個選項,其中“實際計劃”應該是當前計劃,我認為軟件界面是有問題的),一個是根據基準計劃。有的同學說,不知道什么是當前計劃和基準計劃,關于這個問題,大家可以看一下我的課程或者書,本文就不贅述了。這是衡量績效的維度,或者參照物。那么數據比較的時間點呢,又分為狀態日期和當前日期,就是說以哪天的數據來進行計算或比較。在下文中,我們將以狀態日期來進行講解。 那么進度線是怎么衡量進度的呢?就是用狀態日期這一天(或當前日期),任務的“實際進度”與當前計劃或基準計劃“應該完成的百分比”去比較。現在我們分別解釋一下什么是“實際進度”和“應該完成的百分比”。 實際進度,在Project中用【完成百分比】來表示,這個很好理解。 什么是按照當前計劃或基準計劃“應該完成的百分比”呢?這里面有個假設,它假設任務的工作量在工期這個時間段內是均勻分布的,也就是說每天的工作量是相等的。 比如任務工期是10天,從3月1日到3月10日(采用全年無休日歷),那么每天“應該”完成10%,就是這么一個簡單的邏輯。如果現在狀態日期是在第2天(3月2日),那它“應該”完成20%。注意,我們首先按照當前計劃的衡量維度來解釋,因為它比較好理解,然后再按照基準計劃的衡量維度來解釋。 假如輸入的【完成百分比】是19%,就理解為實際進度小于“應該完成的百分比”,這時候進度線會向左凸起。如圖3中的任務A。 假如輸入的【完成百分比】是20%,就理解為實際進度滿足“應該完成的百分比”,這時候進度線顯示為垂直的豎線,不向左凸起。如圖3中的任務B。 假如輸入的【完成百分比】是21%,就理解為實際進度滿足“應該完成的百分比”,這時候進度線也顯示為垂直的豎線,既不向左凸起,也不向右凸起。如圖3中的任務C。 ![]() 圖3 我想這樣給大家解釋,應該比較好懂。在圖3中沒有摘要任務,是三個并行的任務,假如我們創建一個摘要任務,它下面包含任務A、B、C,那進度線又會如何顯示呢? ![]() 圖4 如圖4所示,摘要任務的完成百分比是20%,工期是10天,狀態日期是第2天,好像它滿足了“應該完成的百分比”。實際上,摘要任務的進度線會根據子任務的狀態而計算和顯示,如果某一個子任務是落后的(輸入的完成百分比小于“應該完成的百分比”),那么摘要任務的進度線就會向左凸起,代表落后,如圖4中的“摘要任務”。假如子任務都沒有落后,那么摘要任務理論上會顯示為一條豎線,既不向左凸起,也不向右凸起。 比如,在圖4的基礎上,我們將任務A的完成百分比改成25%,那么任務A的實際進度(25%)也滿足“應該完成的百分比”(20),所以,任務A的進度線顯示為一條豎線,如圖5所示。 同時,我們看,此時,任務A、B、C都沒有落后,所以摘要任務的進度線顯示為一條豎線,既不向左凸起,也不向右凸起。 ![]() 圖5 上面舉的例子是比較簡單的,只是為了給大家解釋清楚進度線應該如何計算。但是,我們發現實際上Project軟件中的進度線計算是有缺陷的,下面我仍然用實例給大家說明。 我們現在把上面的例子進行改編,現在采用“標準”日歷,任務A、B、C的工期仍然都分別是10個工作日,這樣這些任務都是從2019年3月1日開始,2019年3月14日結束。假定狀態日期是3月2日,任務A、B、C的完成百分比都是10%,如圖6所示。 ![]() 圖6 我們看到,由于狀態日期是3月2日是一個星期六,不是工作時間,所以在圖6中,進度點顯示在3月4日開始的時刻(星期一早上8:00),看起來進度線好像是向右凸起的(注意,進度線向左凸起還是向右凸起,是看進度點)。這看起來就不合邏輯,因為任務A、B、C目前的進度明顯是落后的,從進度點上應該是向左凸起才對,而在圖6中卻顯示為向右凸起。這是一個問題。 現在假如我們在圖6的基礎上再進行改編,把任務C的完成百分比改成50%,如圖7所示。 ![]() 圖7 圖7相較于圖6來講,進度線沒有變化。實際上只有任務C的進度是提前的,但是由于狀態日期是在一個非工作日,導致任務A和B的進度線還是向右凸起。 現在再次對這個小案例進行改變,將狀態日期從3月2日(星期六)改成3月4日(星期一),如圖8所示。 ![]() 圖8 此時狀態日期是在一個工作日上,我們看任務A、B都是落后的,因為狀態日期來到了第二個工作日,這兩個任務至少要完成20%才能滿足要求,現在完成百分比都是10%,所以都是落后的,因此進度線也顯示為向左凸起。而任務C的完成百分比是50%,進度滿足要求,進度線就顯示為一條豎線,既不向左凸起,也不向右凸起。由于子任務中有落后的任務,所以摘要任務的進度線也向左凸起,顯示為落后。現在顯示好像是正常的。 再次對案例進行改編,我們將任務A的完成百分比改成20%,如圖9所示。由于狀態日期來到了第二個工作日,工期是10個工作日,它應該完成20%,目前進度滿足要求,所以任務A的進度線顯示為一條豎線,既不向左凸起,也不向右凸起。任務C也是如此。任務B仍然是落后的,進度線向左凸起,摘要任務由于子任務中有落后的任務,此時進度線也向左凸起,顯示為落后。此時進度線顯示也是正常的。 ![]() 圖9 好了,從上面的一步一步演示和解釋中,我們能看出來,當狀態日期在一個非工作日上的時候,進度線的顯示是比較紊亂的,容易對計劃閱讀者造成困擾。這是軟件需要改進的地方。 我們再次對案例進行小小的改編,假如我們任務A、B、C的完成百分比都改成0,狀態日期仍然是3月4日,很明顯子任務都是落后的,任務A、B、C的進度線都向左凸起,如圖10所示。但是摘要任務的進度線卻顯示在完成時間上,進度線向右凸起,這也不合理。 ![]() 圖10 所以,當計劃做完了,所有子任務都還沒有更新完成百分比的情況下,摘要任務的進度線顯示也是有問題的。我認為軟件這是軟件需要改進的地方。 本文開始的時候講了,進度線有兩個比較維度,一個是當前計劃,一個是基準計劃。上面把第一種情況(就是跟當前計劃對比)講過了,現在我們再解釋一下按照基準計劃去對比。 我們在圖10的基礎上對案例進行改編,假如還是采用全年無休日歷,任務A、B、C的工期都是10個工作日,從3月1日到3月10日。然后我們保存一下基準,并切換到跟蹤甘特圖視圖,如圖11所示。 ![]() 圖11 注意在圖10中,任務A、B、C的完成百分比都是0,狀態日期是3月4日。 在甘特圖區域鼠標右鍵點擊【進度線】,在彈出的進度線窗口中,如圖12所示,在【日期與間隔】窗口中勾選【顯示】,默認會勾選【在項目狀態日期】,本文都是以狀態日期來解釋,如果用當前日期,原理相同。然后在進度線窗口右下角點擊勾選【基準計劃】,點擊確定按鈕。

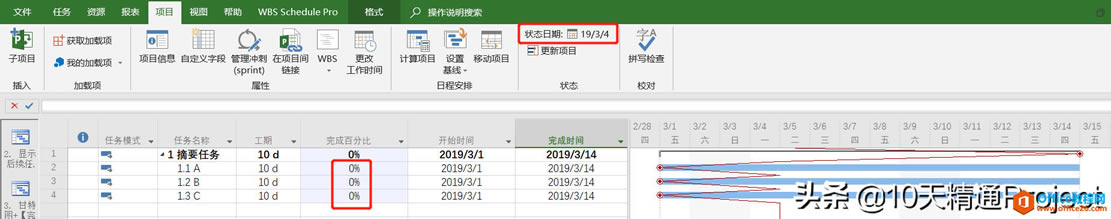

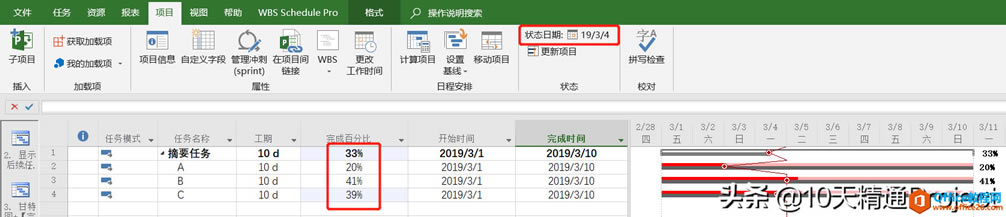

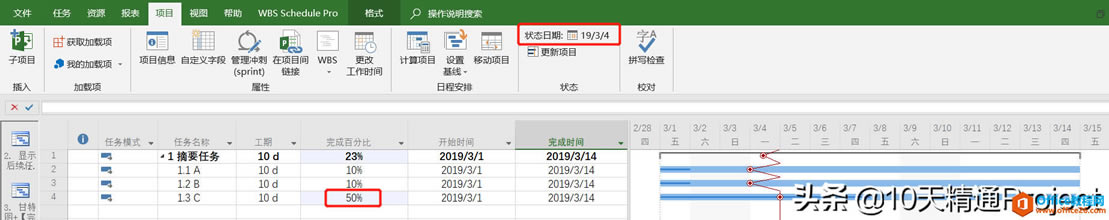

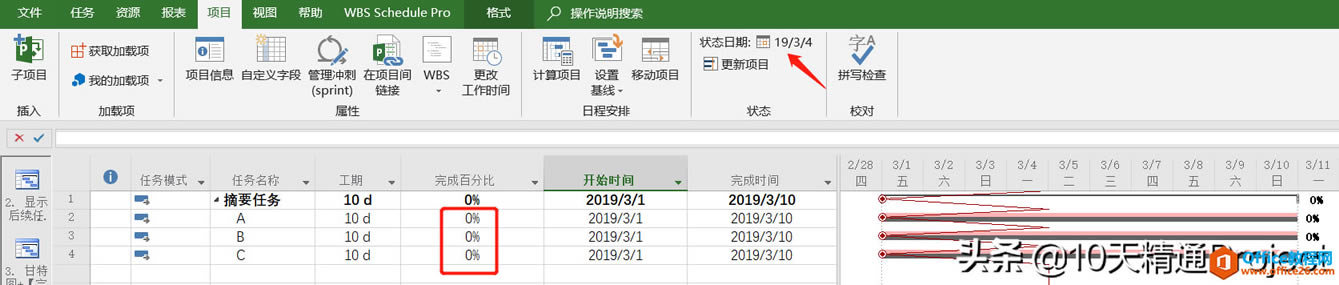

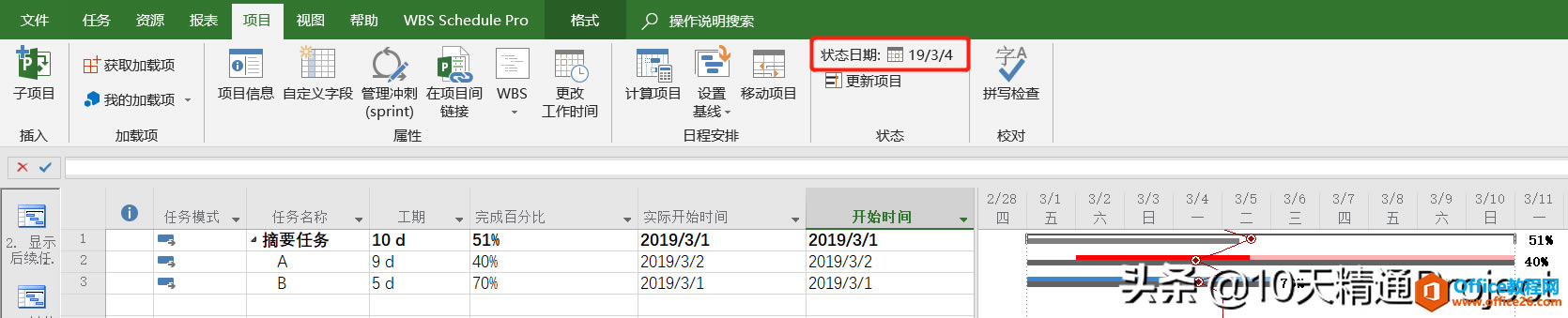

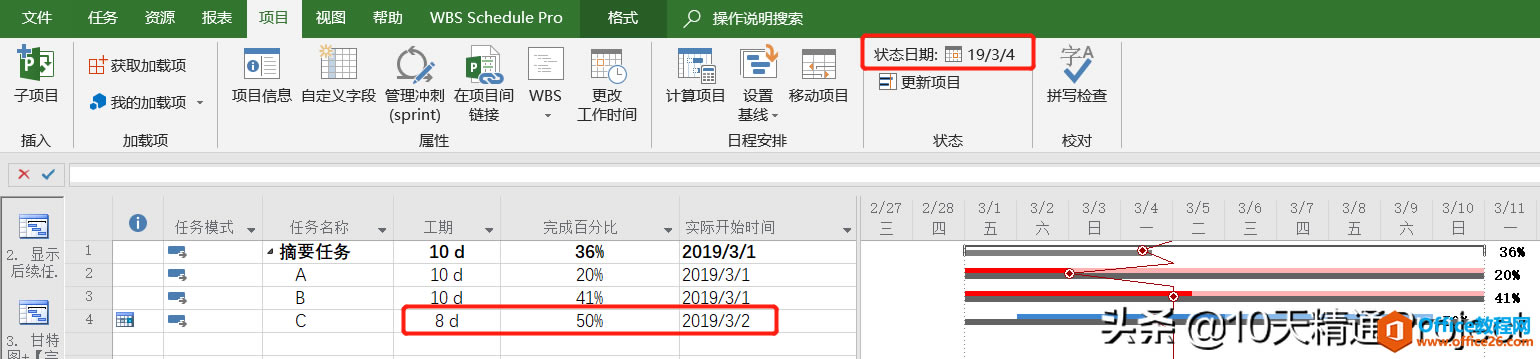

圖12 在圖13中我們看到,狀態日期已經來到了3月4日,按照基準計劃計劃的話,應該完成40%,而任務A、B、C的完成百分比都是0,明顯是落后的,所以進度線都是向左凸起的。摘要任務的進度線也是向做凸起的(對比圖10,按照基準計劃顯示進度線時,任務還未更新完成百分比時,至少摘要任務的進度線顯示還是正常的)。 ![]() 圖13 現在我們分別輸入任務A、B、C的完成百分比是20%、41%、39%,如圖14所示。按照基準計劃的話,在狀態日期這一天(第4天),任務A、B、C應該完成40%,所以此時只有任務B滿足了要求,所以任務B的進度線顯示為一條豎線,而任務A和C的進度線顯示為向左凸起,同樣,由于子任務中有落后的,摘要任務的進度線此時也顯示為向左凸起。此時進度線顯示是正常的。 ![]() 圖14 假如任務C的實際狀態不是這樣的,它實際上是在3月2日才開始的,我們輸入實際開始時間為3月2日,但是在狀態日期時我們重新估算了它的工期,認為只需要8天就可以完成,我們將其工期改為8。當前的完成百分比我們假如輸入50%。如圖15所示。 ![]() 圖15 我們看,此時任務C按基準計劃的話,在3月4日這一天只需要完成40%就可以了,而實際上任務此時已經完成了50%,所以理論上講,任務C是提前的,但是進度線卻顯示為向左凸起,好像是落后的。這是不合理的地方,所以按照基準計劃顯示進度線一定要慎用,可以說軟件的設計還不嚴謹。 實際上,還有很多情況,按照基準計劃顯示進度線時,顯示結果都是混亂和沒有邏輯的。比如圖16中,任務A的預估工期相比原來的基線工期縮短了,當前完成的百分比也達到了40%,但是進度線卻向左凸起,任務B也向左凸起,看起來都是落后的,而摘要任務的進度線卻想右凸起,完全不符合邏輯。 ![]() 圖16 所以,Project軟件里面的進度線,在按照基準計劃顯示時,我認為是有比較嚴重的缺陷的,建議大家還是不要用了。即使是按照當前計劃顯示進度線,如上文中所講的,也有一些問題。這就是我在課程以及書中都不愿意講解進度線的原因,因為它的設計不成熟,不能起到正確的指導作用,那為什么還要使用這個功能呢?或者說,至少在現有版本一直到Project 2016,還是暫時別用這個功能了。也許軟件在今后的迭代版本中會對進度線進行優化。 我相信很多人在自己的Project計劃中顯示了進度線,但是卻沒有認真思考過這個進度線是否能夠真正指導我們的工作,抑或僅僅是為了讓計劃看起來牛逼閃閃? 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
