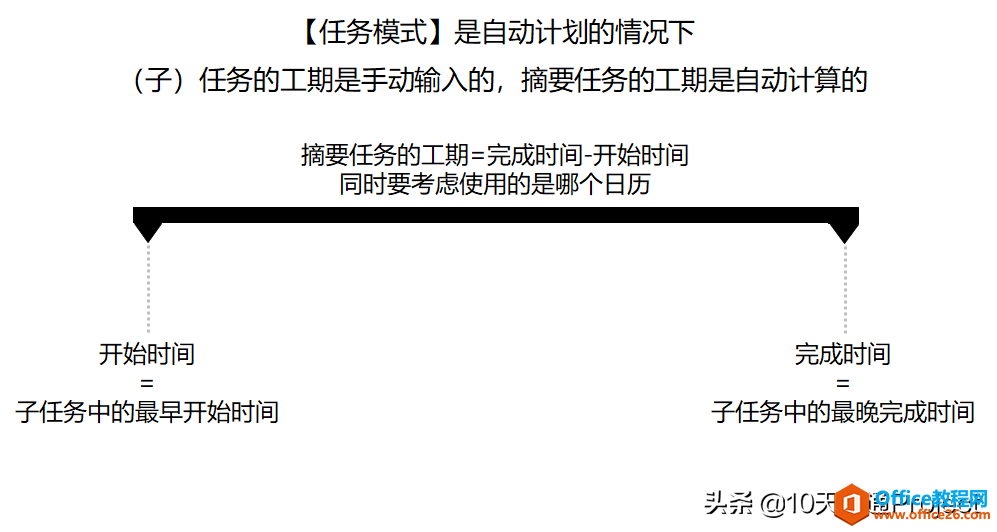

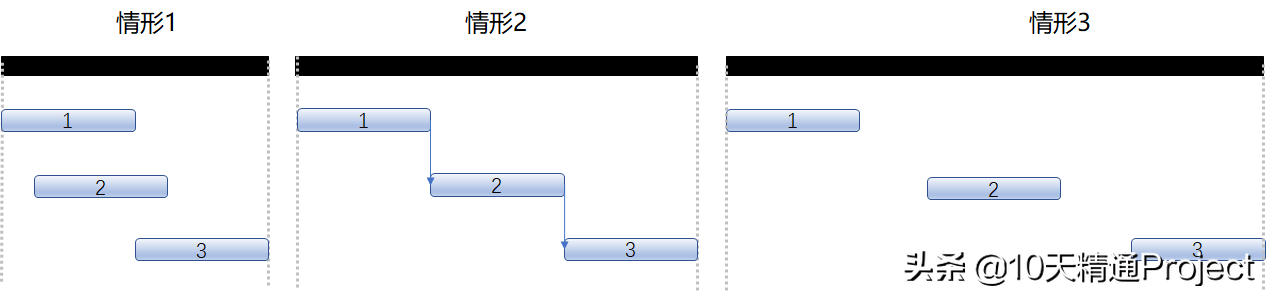

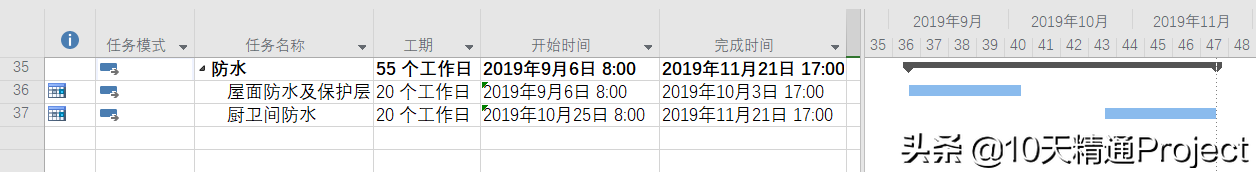

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 經常有人問,Project中摘要任務它是怎么算的,為什么把子任務的工期加起來以后,它不等于摘要任務的工期呢? 比如有學友發了截圖,說任務35這個摘要任務只包含兩個子任務,兩個子任務的工期都是20天,為什么摘要任務的工期不是40天呢? ![]() 這是一個很多人都會問的問題。 然而,我覺得,這個問題和Project關系不大,首先你得想清楚一件事情的基本邏輯。 先撇開Project軟件,我們先把邏輯理清楚。 既然一個摘要任務包含幾個子任務,那么怎么才算這個摘要任務完成了呢?至少說所有子任務都完成了,才能算這個摘要任務完成了吧?這個摘要任務的起點從哪里算呢?應該從最早的子任務算起吧,對不對? 在下圖中,我們只是列舉了幾個簡單的情形,還不能涵蓋所有的情況,但是足以說明問題了。在圖中,每個子任務在三種情形中的工期都是一樣的,區別只是三個任務的關系不同。 大家說,摘要任務的工期是不是子任務工期之和呢? ![]() 只要有基本的常識就能看明白,摘要任務的工期絕不是子任務的工期簡單相加,它是根據所有子任務的情形計算出來的。首先,我們要找出所有子任務中最早的開始時間,這個時間就是摘要任務的開始時間;然后我們?cè)僬页鏊凶尤蝿?wù)中最晚的完成時間,這個時間就是摘要任務的完成時間。這樣從摘要任務的開始時間到完成時間,這個時間跨度,就是摘要任務的工期。 這就是Project中計算的邏輯,也是常人都能理解的邏輯。所以,Project它是講理的,它沒有單獨創建一套體系,如果你懂了它的靈魂,你會發現它就是一個正常的項目經理的邏輯。 上圖,有時候圖比人的嘴還好使,也比文字好使,它能更好地表達想法。 ![]() 這張圖就詮釋了Project中摘要任務的計算原理。所以你看,軟件都幫你算好了,千萬不要自己手動去修改摘要任務的工期、開始時間、完成時間,所有這些操作都是畫蛇添足。 需要提醒大家的是,Project 2010/2013/2016版本中出現了【任務模式】這個功能,竊以為這是軟件迭代版本的一個敗筆,這個功能是多余的,甚至有嚴重的副作用(或者說,負作用)。當摘要任務的任務模式是自動計劃時,以上所有解釋是適用的,也是合乎邏輯的。 但是假如你誤用了手動計劃,那么計劃就真的是隨心所欲,但是毫無規矩了。比如下圖,很多人做出來的計劃就是這樣的,摘要任務的工期和子任務嚴重不匹配,如果單獨看下圖,我相信很多人能發現計劃的不合理之處,就是子任務最晚要到11月21日完成,而你卻報告說整個項目11月7日就能完成。 ![]() 問題是,當任務數量比較多的時候,這種錯誤可能就被忽略了,而你自己卻沒有發現。后果是,摘要任務時間是錯的,計劃是不合理的,人家可能笑你根本不會做計劃,更嚴重的是,領導覺得你根本不會做計劃。 所以,切記,摘要任務的【任務模式】必須是自動計劃,千萬不要去修改摘要任務的工期或者時間,它會自己算。假如不小心修改了,那么請?jiān)賹⒄蝿?wù)的任務模式改成【自動計劃】。 另外,【任務模式】這一列最好不要隱藏,否則摘要任務你誤用了手動計劃,可能還發現不了。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
溫馨提示:喜歡本站的話,請收藏一下本站!
