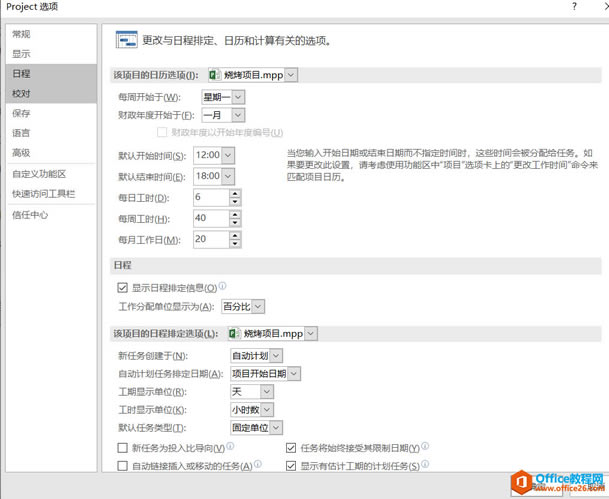

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 個人覺得Project這個軟件最重要的就是項目工時的理解。 先簡單假設: 一個工作日默認6個工時,每個工時是每個人的工時;或者說是每個任務的工時,超過了就是加班。但是——這個軟件會自動占用到到下一個工作日。 更改項目的默認選項,記住這里是6個工時:

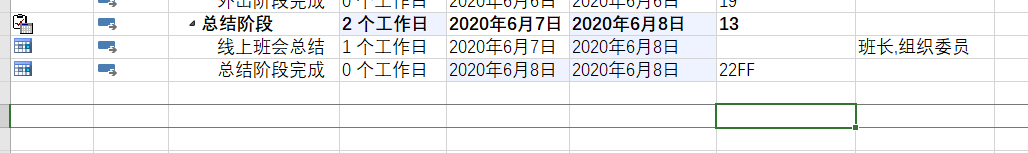

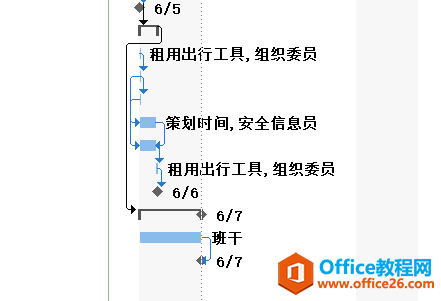

 常見問題1,前置任務沒有用:

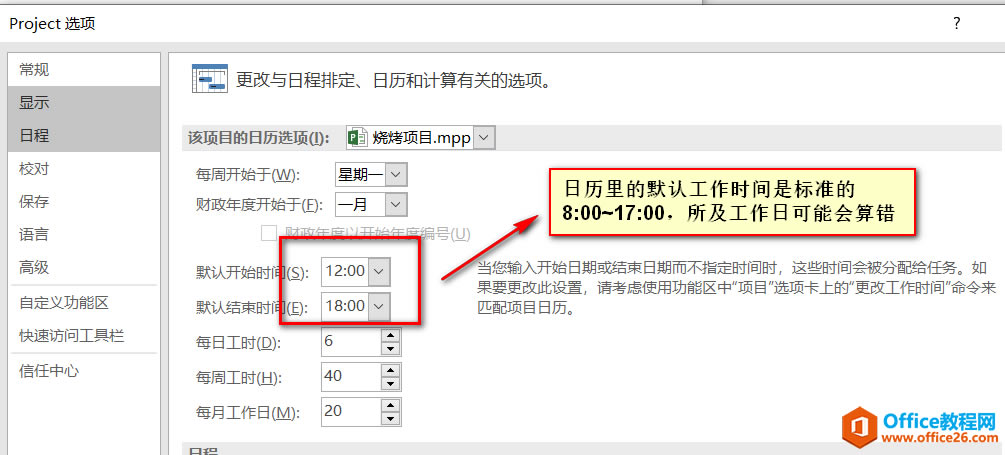

 原因是日歷默認工作時間是8~17:00 我們更改了項目的工作時間,日歷沒有自動更改——那就要手動了

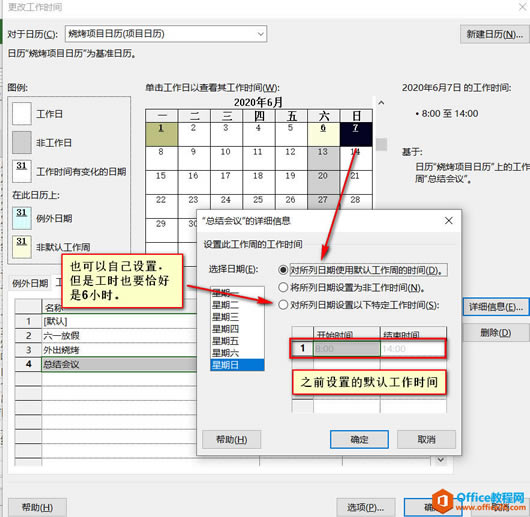

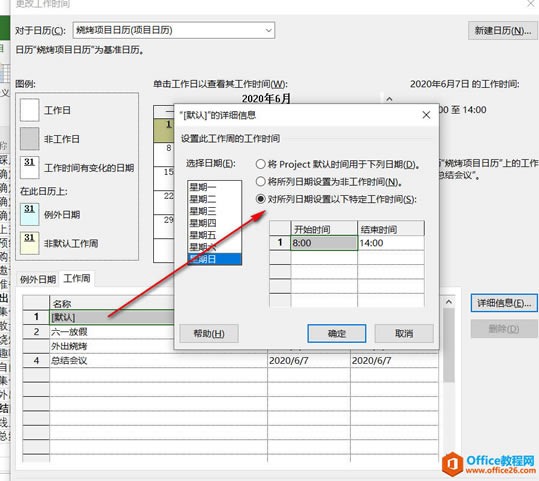

 舉例更改工作時間

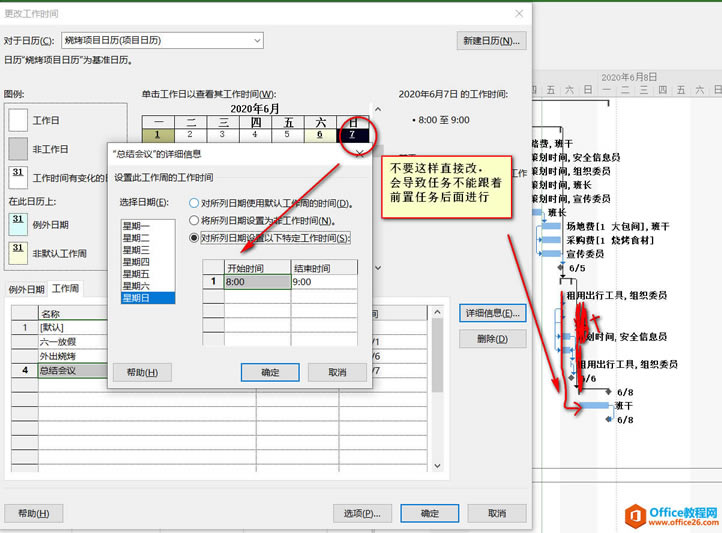

 如果只更改當天工作時間,會出錯

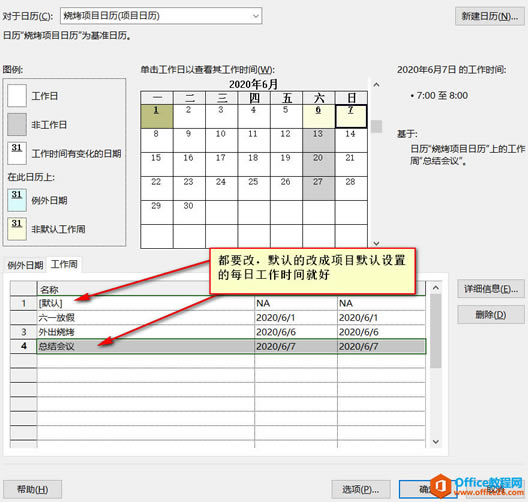

所以兩個都要改 可能引發問題2: 工作日計算異常 因為工時是6小時,所以一個工作日的工作時間必須6小時 所以設置每天的默認工時也要恰好是6小時
 如果默認的設置好了,對于指定日期可以選默認,也可以自己指定(優先使用)
 總的來說: 工作日計算出了問題,就是每天的工作時間和工時不一致。
在最新版本的Project中,微軟提供了更佳的用戶體驗。
|
