        Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。

        為了更清晰容易地熟悉掌握Project的基礎應用,我們在基礎篇中一起來學習掌握在Project中如何做進度計劃、資源計劃、成本計劃以及跟蹤項目的執行情況并生成所需的項目報表。

        1.1.進度計劃

        這里,首先要問各位朋友一個問題,你平時如何新建一個project項目計劃的?很多用戶初次使用project創建項目計劃時,啟動project以后直接在甘特圖視圖的區域內開始輸入任務信息。其實這種做法是不符合使用規范的,為了提高計劃編寫的科學性、準確性,建議按下述規范順序使用。

        首先是創建項目文件。這可以利用現有模板,也可以利用現有文件,還可以創建空白的項目,并通過保存新項目以實現新項目的創建。

        其次,要設置項目的基本信息,包括:

        1、設置項目日程排定方式

        (1)第一種是項目開始日期,按照從前往后的順序推算出項目的完成日期(順排)

        (2)第二種是項目完成日期,按照從后往前的順序推算出項目的開始日期(倒排)

        2、設置項目開始/完成日期

        3、設置“任務模式”為“自動模式”或“手動模式”

        4、設置“大綱數字”、項目摘要任務

        第三,要對日歷進行設置。日歷主要包括項目日歷、任務日歷和資源日歷。項目日歷的設置通過點擊“項目”-“更改工作時間”-“新建日歷”來完成,可以根據項目需要建立非標準項目日歷,如七八月周六都上班。任務日歷是針對具體任務的,如某任務必須在國慶休假期間完成則可單獨設該任務的日歷。資源日歷則是針對具體資源的,如某專家只在周六、日提供工作,則可針對此專家設置資源日歷。在三種日歷中,項目日歷優先級低于任務及資源日歷。此外可以通過日歷共享(文件-信息-管理器-日歷復制),實現將日歷共享給其他項目使用。

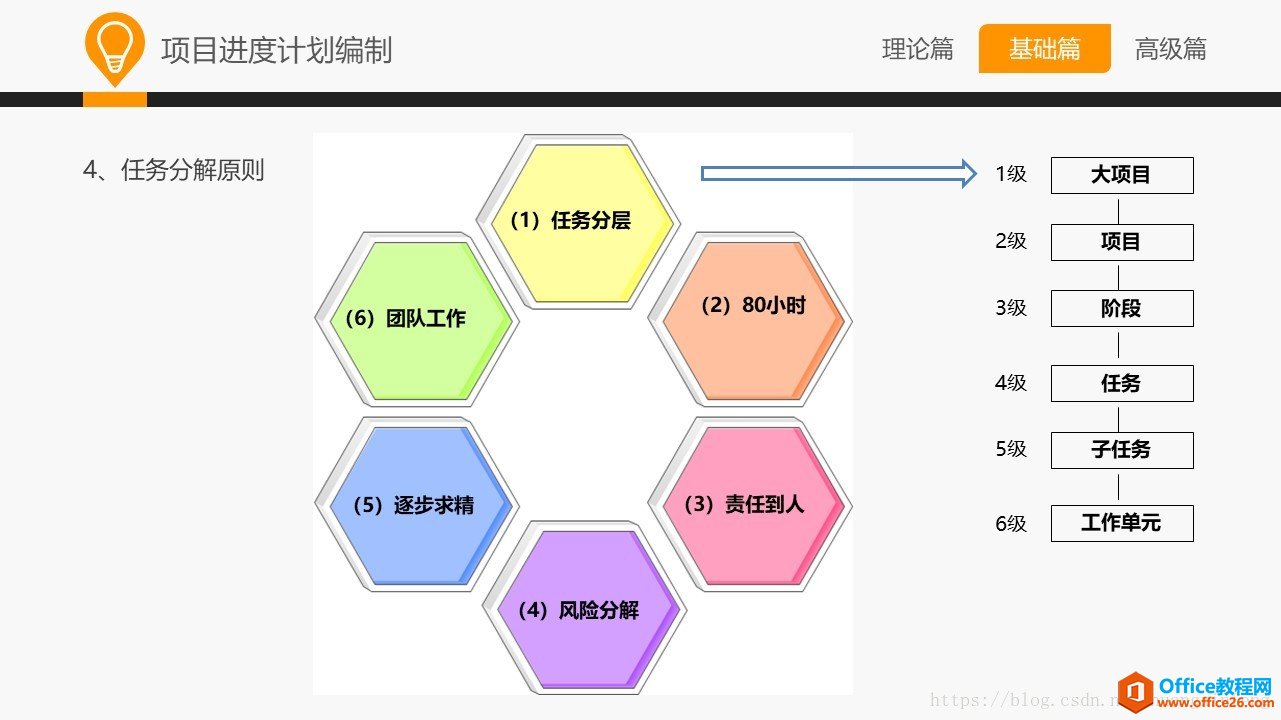

        第四,要對各項工作任務進行分解。任務的分解需要遵循一定的原則:任務分層、80小時、責任到人、風險分解、逐步求精、團隊工作等。

        和大家一起學 Project—Project基礎應用

        那么,在Project中,任務如何分解呢?這里主要涉及任務輸入和任務處理兩塊。任務輸入包括項目名稱、階段名稱、里程碑、各階段細化、各階段內需再次細分的任務分解。主要有幾點:

        (1)在Project中直接輸入

        (2)通過Excel完成

        (3)對周期性任務的處理

        (4)里程碑任務:里程碑項目重要的關鍵點;里程碑是項目轉階段的標志;里程碑是各級管理層以及項目成員努力的重要目標;一定要標明里程碑,并全力保證里程碑節點的完成。里程碑設置方法為:工期為零的任務自動變為里程碑,工期不為零的任務可以在高級選項里面設置里程碑。

        任務處理則包括:移動任務、插入任務、復制任務、刪除任務。

        第五,對工期進行設置。包括工期的單位(如分鐘m、小時h、天d、周w、月mo)、估計工期的標識(用于標記工期還沒有確定的任務)等。同時需要對任務模式進行制定,是手動計劃呢還是自動計劃。

        第六,需要搞清楚任務的關聯關系。這里主要有四種,一是完成-開始,即任務B開始的前提是任務A完成,A不完成B就不能開始;二是開始-開始,即任務B開始的前提是任務A開始,A不開始則B也不能開始;三是完成-完成,即任務B完成的前提是任務A完成,A沒有完成則B就不能完成;四是開始-完成,即任務B完成的前提是任務A開始,A不開始B就不能完成。

        和大家一起學 Project—Project基礎應用

        第七,增加一些輔助信息。例如任務類型的限制,包括期限、強制限制等,也可以輸入一些備注信息。

        1.2.資源計劃

        資源主要指具體執行項目的人員、設備、材料以及費用。在Project2013中,要完成資源計劃的編制,需要幾個步驟:

        資源指具體執行項目的人員、設備、材料以及費用。

        1、資源建立

        (1)通過【視圖】-【資源工作表】,【資源】-【添加資源】:從企業建立工作組、AD(windowsserver活動目錄)、通訊簿導入、手動輸入資源

        (2)資源分為三種:工時(按時間來支付費用)、材料(按數量來計費的資源)、成本(項目的財務債務,如差旅費、資產成本或其他固定任務成本)

        建立工時資源:輸入基本信息-設置工作時間-設置成本信息(多種角色可使用多套費率標準)

        2、資源分配。存在幾種情形:一個任務分配一個資源、一個任務分配多個資源、多個任務分配多個資源。

        3、對資源分配狀況進行分析。

        4、資源的調配。資源-工作組規劃器:橫道圖,以部門為單位,可直觀地看到哪些資源在對應的任務要求時間段內是空閑的,便于任務的分配與調整。

        5、資源計劃輸出。利用甘特圖的分組方式輸出:切換到甘特圖,【視圖】/【數據】/【分組依據】/【資源】。

        1.3.成本計劃

        項目成本管理過程:大概分為成本估算、成本預算、成本控制3個方面,project中,可以實現以上三個管理過程。

        在Project中的成本分類:固定成本和成本。成本=固定成本+資源成本。資源成本=工時資源成本+材料資源成本+成本資源成本。固定成本是指在一定時期和一定業務量范圍內,不受業務量增減變動影響而能保持不變的成本,例如內部培訓費用、設備折舊、管理費用攤銷等。

        成本資源的使用方式為:

        (1)成本資源類型的設置:【視圖】/【資源工作表】;

        (2)成本資源的使用:切換到“甘特圖”,在“任務信息”對話框中的“資源”選項卡中分配。

        4、成本的計算方法為:【視圖】/【拆分視圖】/【詳細信息】,鼠標右鍵單擊“任務詳細信息”,選擇“成本”,任務詳細信息顯示該任務的成本情況:任務總成本=固定成本+工時資源成本+材料資源成本+成本資源成本。

        5、項目的預算:

        (1)創建預算類型的成本資源:資源工作表中創建,選中預算復選框

        (2)將資源分配給項目:切換到甘特圖后,在摘要任務信息中設置資源名稱為預算

        (3)為項目的預算賦值:【資源】/【查看】/【資源使用狀況】視圖,插入“預算成本”列,切換到甘特圖后插入“預算成本”列

        只能將預算資源分配給項目摘要任務,不能分配給任務,因此無法實現分級預算管控,功能有限,在資源使用狀況中設定預算的數值。

        6、成本計劃的輸出:

        (1)輸出階段成本計劃:【視圖】/【數據】/【大綱】/“大綱級別1”

        (2)輸出詳細成本計劃:【視圖】/【數據】/【大綱】/“所有子任務”

        (3)現金流量報表:【項目】/【報表】/【報表】,成本報表。

        1.4.項目執行

        項目計劃信息發布:及時發布到項目干系人,以便得到確認以及信息的共享。項目計劃信息發布的前提為:使用projectserver環境。

        項目的比較基準:項目計劃發布之前要“保存比較基準”,因為實際執行計劃會發送變化,如果沒有保存最初的計劃,當計劃發生變化時無法體現項目變化的情況,也就無法實現項目監控。

        (1)比較基準概念

        比較基準是關鍵、原始項目估計數據的集合。包括項目計劃中輸入的原始任務、資源、工作分配和成本估計。比較基準是項目比較的參考點。

        (2)保存時機

        一是項目計劃編制完成,項目開始執行前;二是項目調整后,重新開始執行前。

        (3)保存次數限制

        系統默認保存11個比較基準。

        3、進度更新

        (1)更新“完成百分比”:插入完成百分比列直接更新,任務信息中更新。

        (2)更新實際開始時間與實際完成時間

        (3)更新實際工期與剩余工期

        (4)批量更新任務進度。

        1.5.項目報表

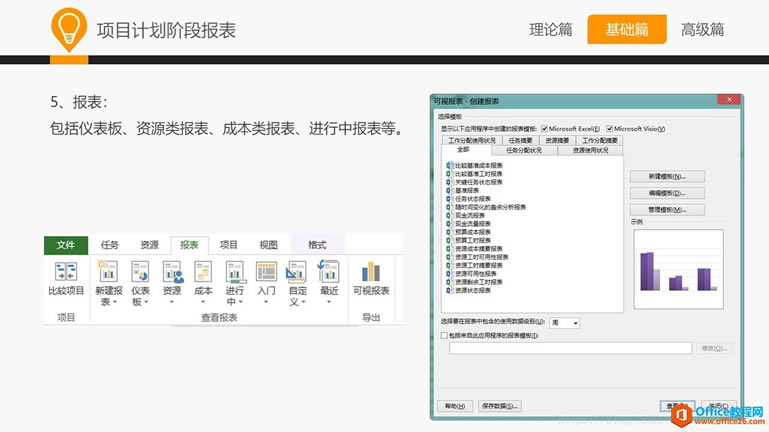

        項目的報表包括儀表板、資源類報表、成本類報表、進行中報表等。

        和大家一起學 Project—Project基礎應用
        和大家一起學 Project—Project基礎應用
        和大家一起學 Project—Project基礎應用
        和大家一起學 Project—Project基礎應用

        ?

        在最新版本的Project中,微軟提供了更佳的用戶體驗。

        溫馨提示:喜歡本站的話,請收藏一下本站!

        本類教程下載

        系統下載排行

        主站蜘蛛池模板: 羞羞漫画页面免费入口欢迎你| 成人免费在线看片| 国产精品无码免费视频二三区 | 亚洲第一区精品观看| 亚洲一区二区三区高清不卡| 亚色九九九全国免费视频| 亚洲国产成人91精品| 人人狠狠综合久久亚洲88| 黄色一级视频免费| 亚洲日韩VA无码中文字幕| 国产真人无码作爱免费视频| 亚洲色无码一区二区三区| 免费精品99久久国产综合精品| 国产日韩久久免费影院| 亚洲人成在线播放网站| 四虎国产精品永久免费网址| 亚洲日本乱码一区二区在线二产线 | 今天免费中文字幕视频| 成人免费视频网站www| 亚洲人精品亚洲人成在线| 最近2019中文免费字幕在线观看 | 韩国免费一级成人毛片| 亚洲中文字幕一二三四区| 亚洲成a人片在线观看国产| 国产精品玖玖美女张开腿让男人桶爽免费看| 120秒男女动态视频免费| av在线亚洲欧洲日产一区二区| 亚洲白色白色永久观看| 水蜜桃视频在线观看免费播放高清 | 国产成人麻豆亚洲综合无码精品| 中文字幕精品亚洲无线码一区| 亚洲香蕉久久一区二区三区四区| 成人网站免费看黄A站视频| 久久久久亚洲精品日久生情| AV免费网址在线观看| 精品国产污污免费网站入口在线| 日韩免费一级毛片| 亚洲制服丝袜第一页| 亚洲性久久久影院| 四虎国产成人永久精品免费| 无码亚洲成a人在线观看|
